Fényképes beszámoló a vásárosnaményi II. Rákóczi Ferenc Tisza-híd építéséről

2011. december

 Havi fényképes beszámolók: 2011 augusztus szeptember október november december 2012 január február március

2012 április május június július augusztus szeptember október november december (próbaterhelés)     Tanulmányok

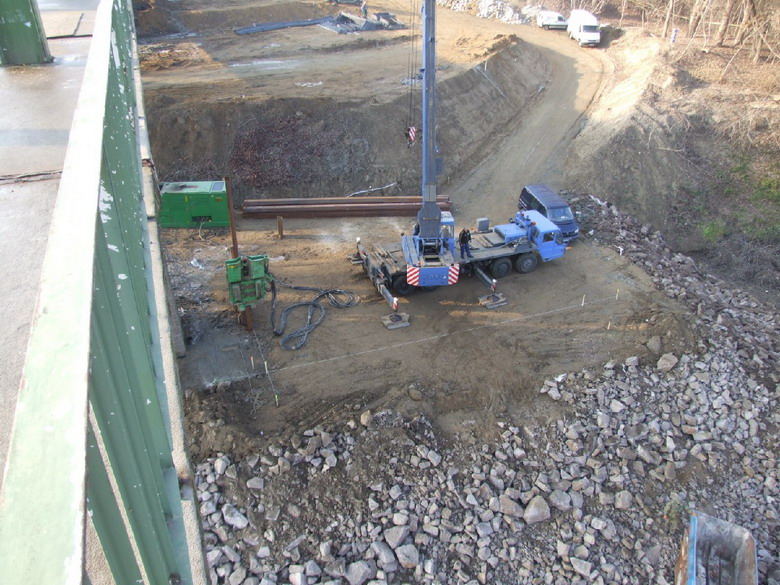

Decemberben elkészült a III. támasz 1 m átmérőjű Soilmec rendszerű fúrt vasbeton cölöpözése. A 14 cölöpöt a Tiszában pontonról fúrták. Szerelőtérre megérkezett a két 16 tonna teherbírású bakdaru, melyeket fel is állítottak.

fénykép és szöveg: Hajós Bence

2011. december 2.

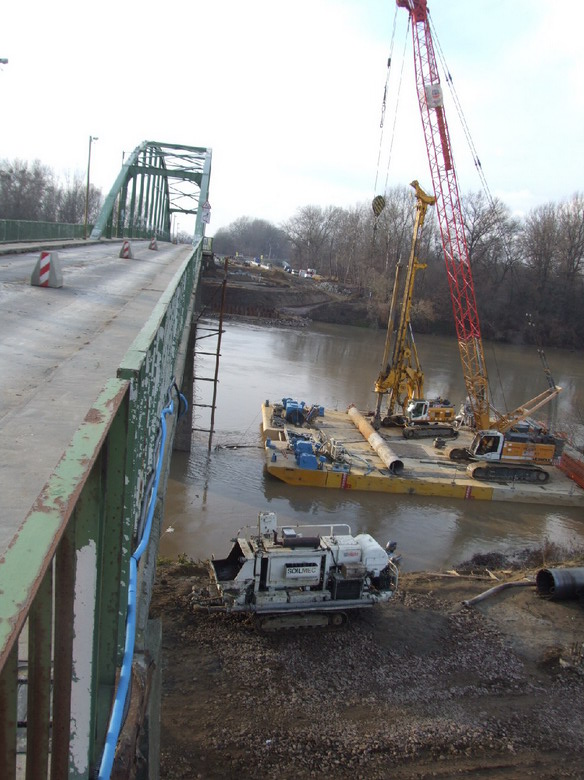

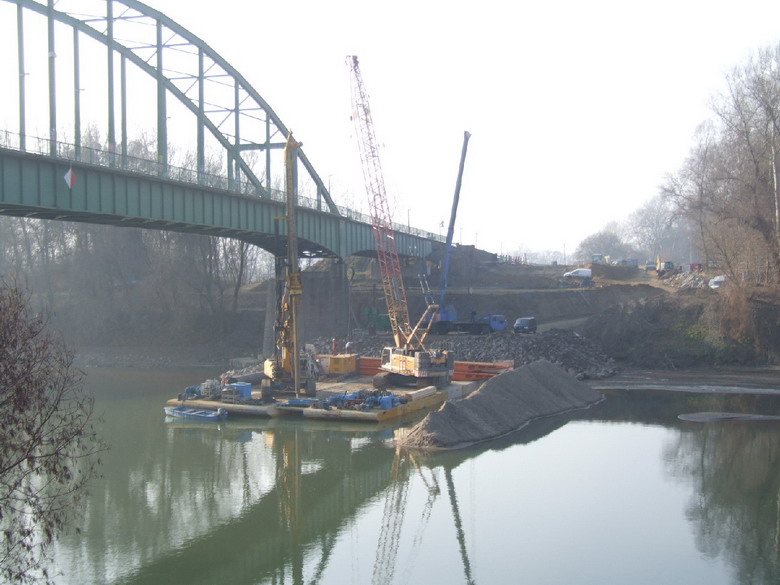

Cölöpözőgép és 90 tonnás daru a pontonra való ráállás után még a bal parton a II. támasz műszigete előtt

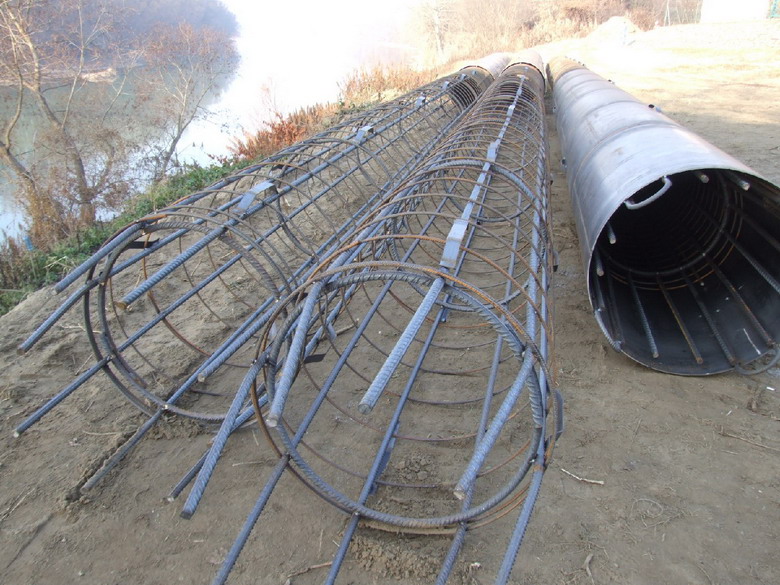

Víz alatti cölöpözésre váró armatúrák a III. támasz melletti parton

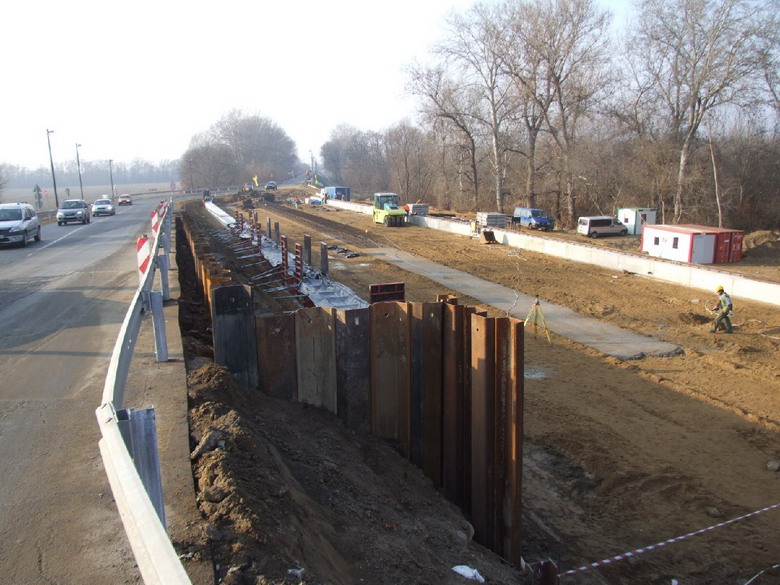

Megkezdték a műszigeten lévő II. támasz szádfallal való körülhatárolását

Napról napra alakul a szerelőtér, két oldalon a leendő bakdaru alaptestjeivel

2011. december 7.

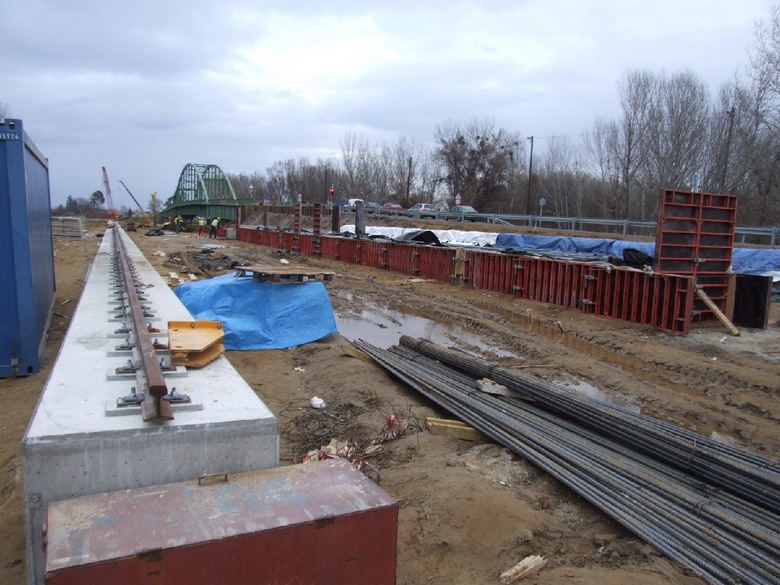

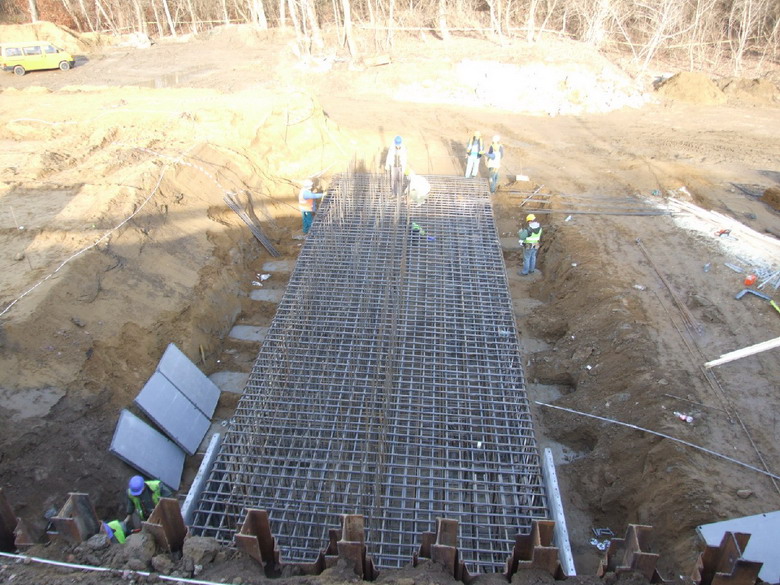

I. támasz (hídfő) cölöpösszefogó betontömbjének vasalása

A III. támaszhoz alkalmazott cölöpöző ponton a készítendő cölöpök felett

2011. december 8.

Szerelőtér és a főút ideiglenes korrekciója a Száraz híd felől nézve

Szerelőtér

A III. támasz cölöpözése a pontonról

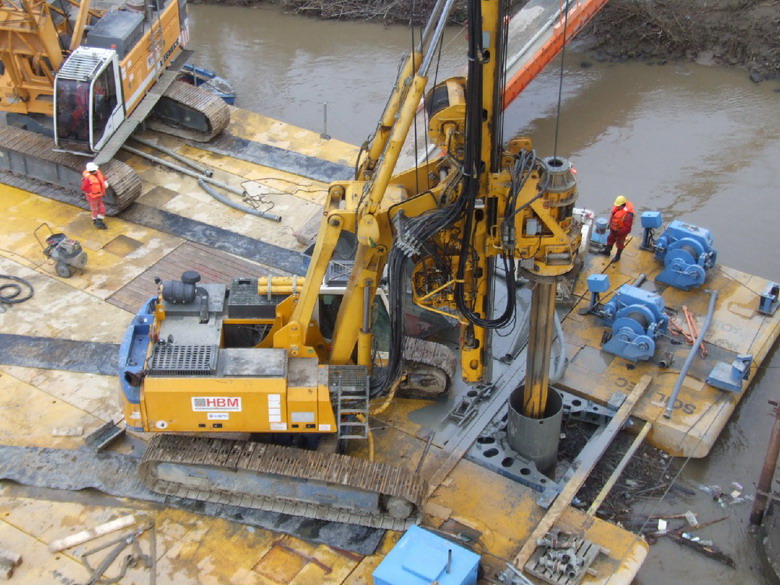

Előre levibrált iránycső segítségével pontonról fúrják a cölöpöt a III. támaszhoz

Betonacél armatúra behelyezése a cölöpfúrás után a III. támasznál

2011. december 14.

Vasbeton alaptestek a szerelőtéren, előtérben a letakart I. támasszal (hídfő)

Megérkeztek a bakdaruk a munkaterületre

Cölöp betonozása a III. támasznál

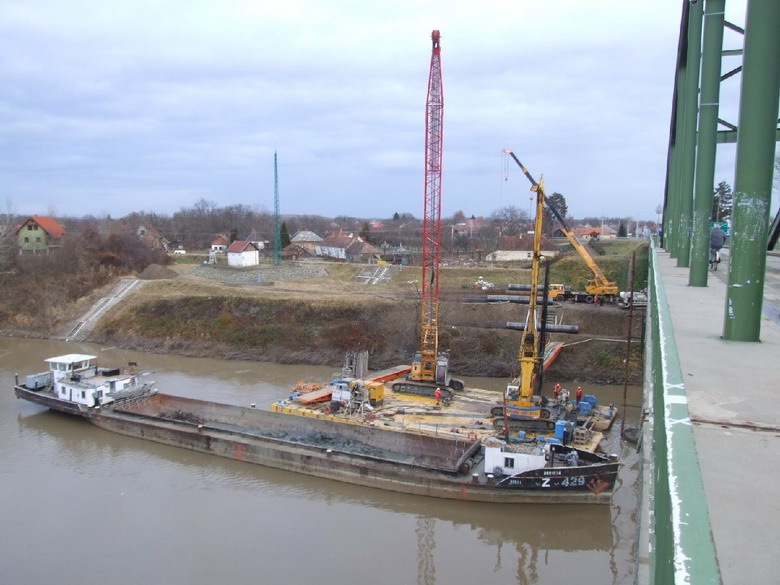

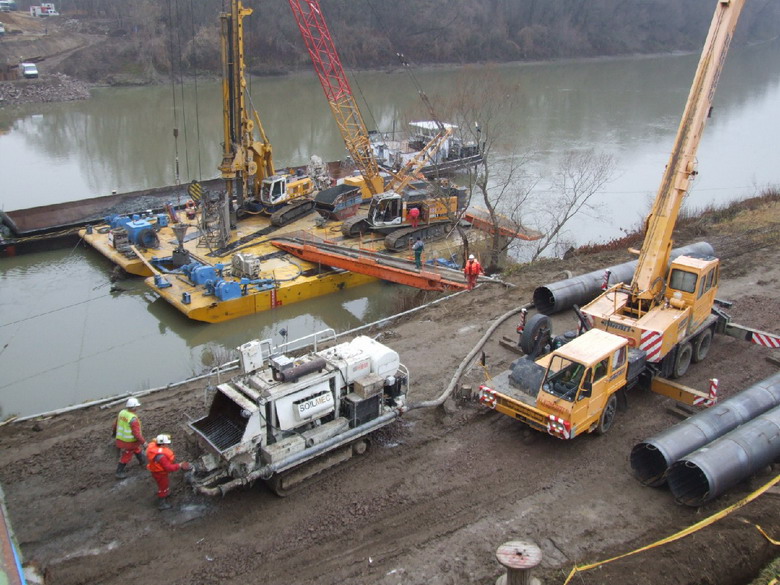

Cölöpöző géplánc a III. támasznál vízen és parton

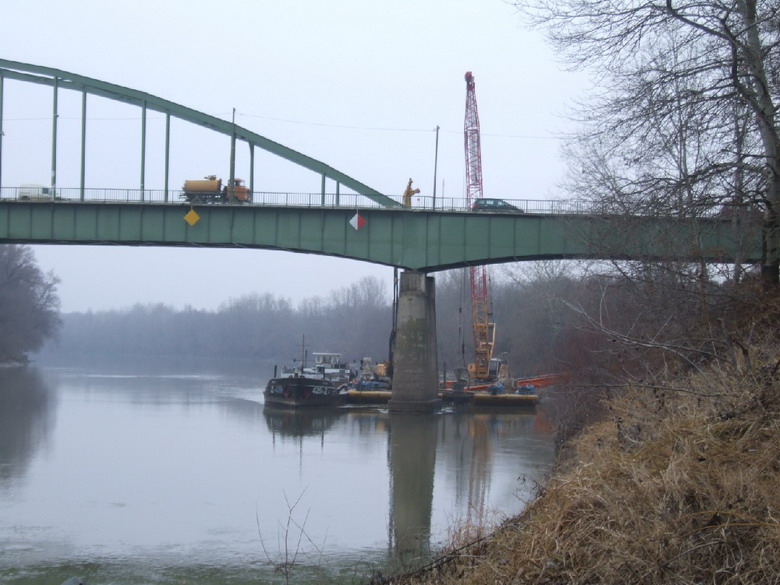

III. támasz cölöpözése a kikötő felől

 Havi fényképes beszámolók: 2011 augusztus szeptember október november december 2012 január február március

2012 április május június július augusztus szeptember október november december (próbaterhelés)        Tanulmányok

Hírlevél feliratkozás:
ok

Copyright © 2011 ELSŐ LÁNCHÍD - Mérnöki és Szolgáltató Bt - Minden jog fenntartva! Design & programozás: Arteries Studio
