Fényképes beszámoló a vásárosnaményi II. Rákóczi Ferenc Tisza-híd építéséről
2012. március
Havi fényképes beszámolók: 2011 augusztus szeptember október november december 2012 január február március
2012 április május június július augusztus szeptember október november december (próbaterhelés) Tanulmányok
Márciusban az idő enyhülésével egyre látványosabb szakaszba értek a hídépítők Vásárosnaményban. A régi hídszerkezetről - mint egy kilátóról - kiválóan nyomon követhető az alépítmények készítése és a szerelőtéren kibontakozó új acélhíd felszerkezete is a sárga szerelőcsőrrel és megannyi barnára festett segédszerkezettel.
fénykép és szöveg: Hajós Bence
2012. március 1.

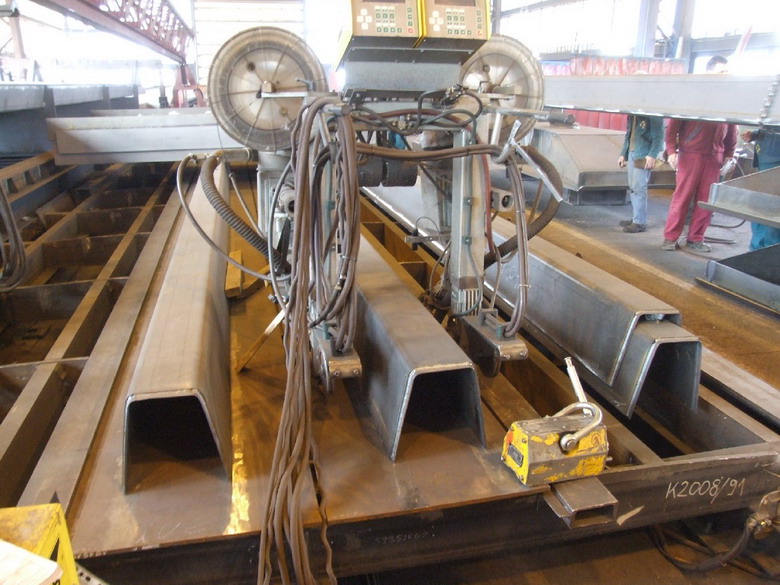

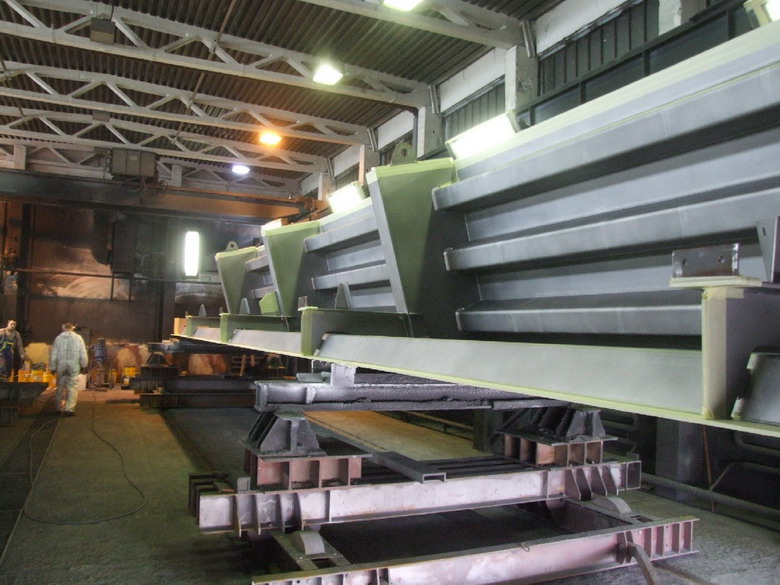

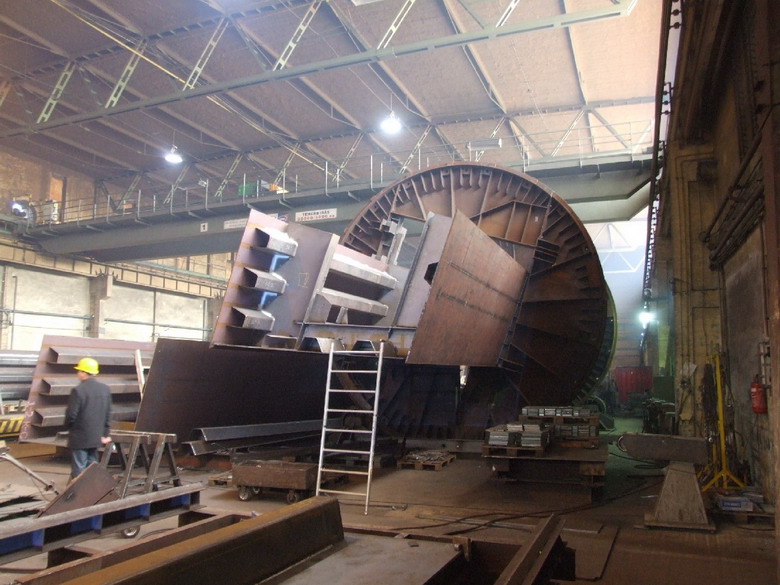

Budapesten folyamatosan készülnek a híd elemei, melyeket két réteg korrózióvédelmi festés után közúton szállítanak a helyszínre

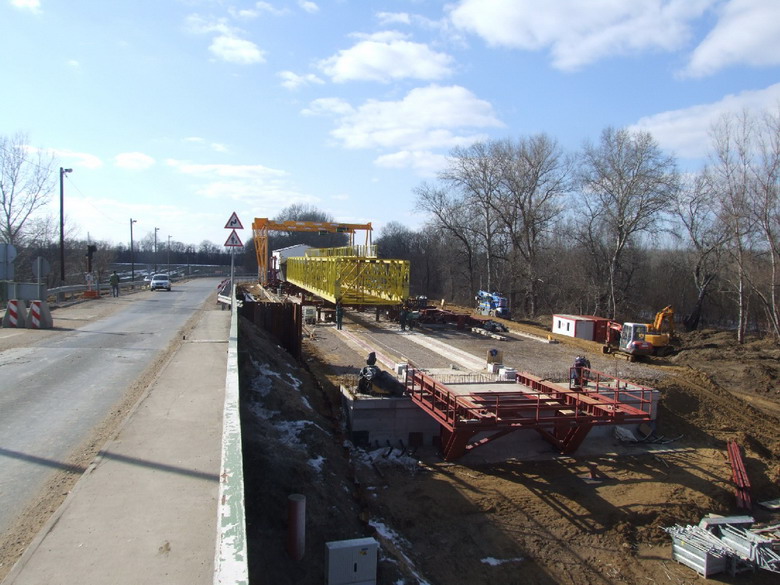

2012. máricus 5.

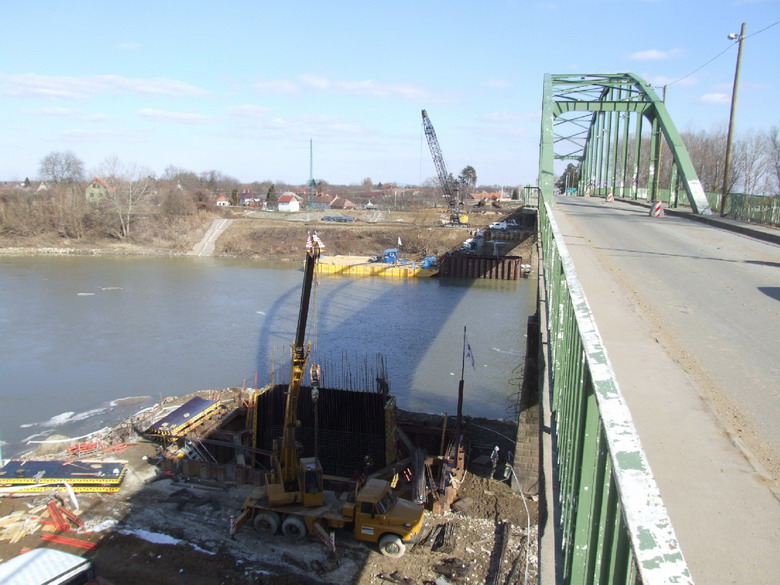

Készre hegesztett félszáz méter hosszú szerelőcsőr az első hídkeresztmetszeti szakasz előtt
Az épülő II. és III. támasz a régi hídról nézve, háttérben a gergelyiugornyai parttal

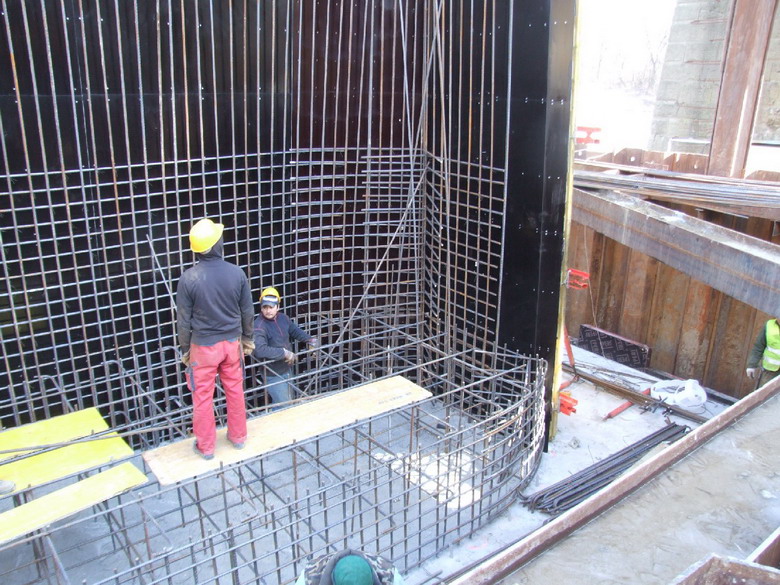

Indul a II. támasz felmenő falának vasszerelése

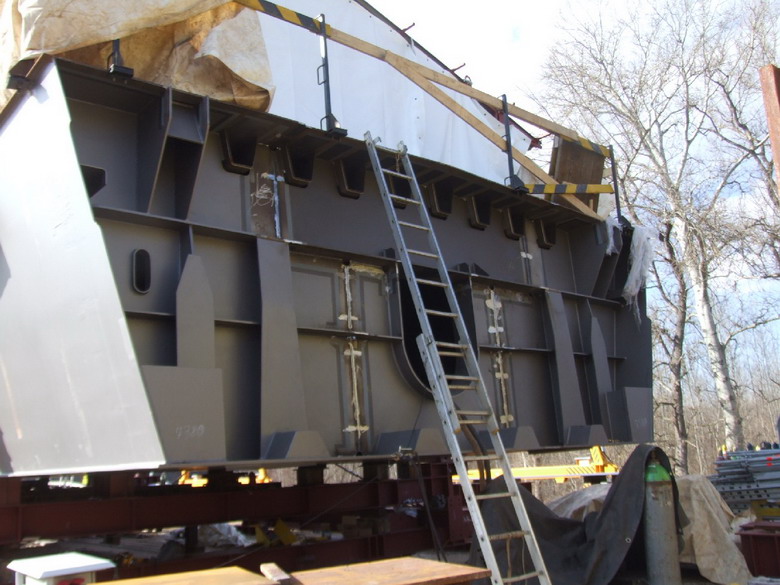

Készre hegesztett első felszerkezet szakasz (gergelyiugornyai végkereszttartó)

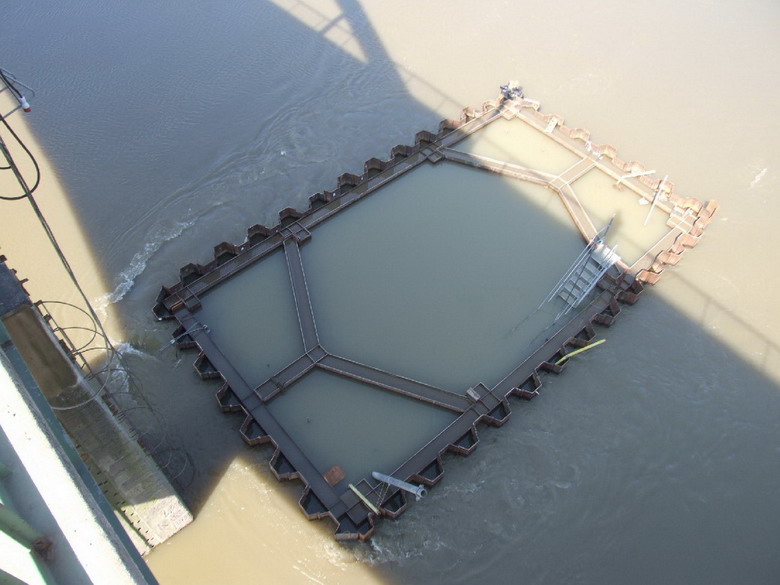

III. támasz víztelenítési munkái a víz alatti beton megszilárdulása után
2012. március 8.

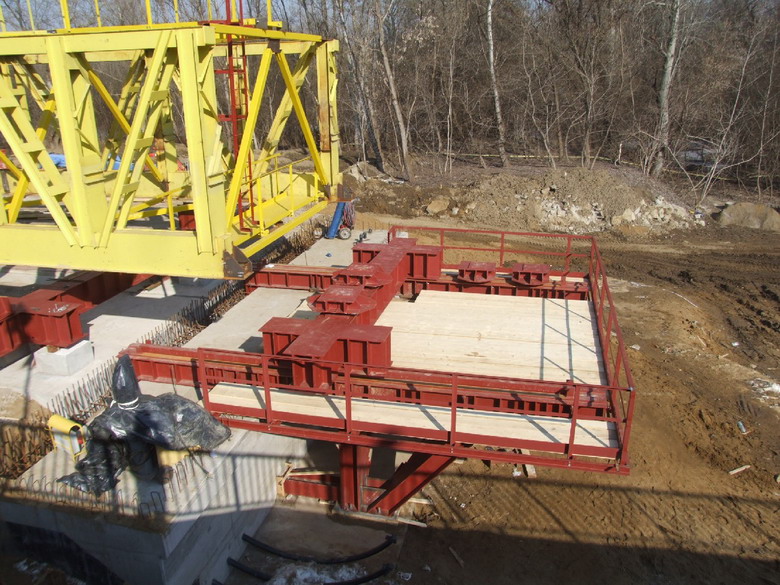

Szerelőcsőr elérte az I. hídfő tengelyét

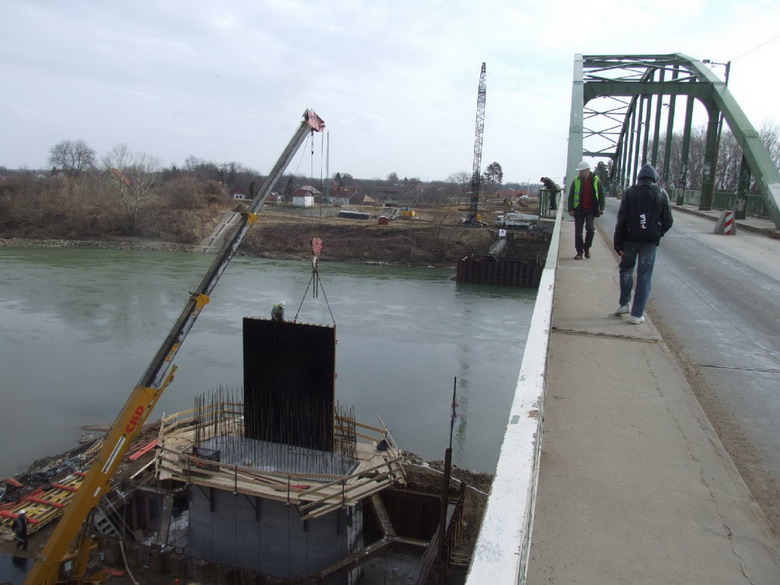

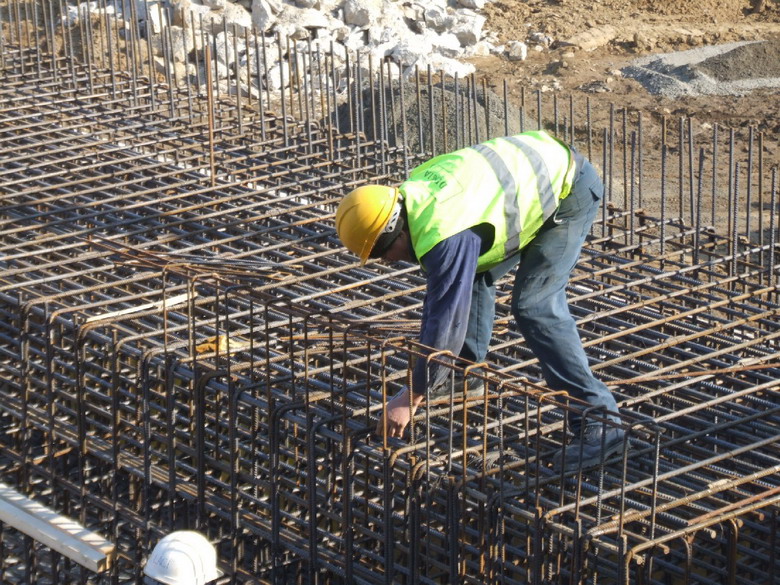

Készül a IV. támasz (gergelyiugornyai hídfő) felmenő falának vasszerelése

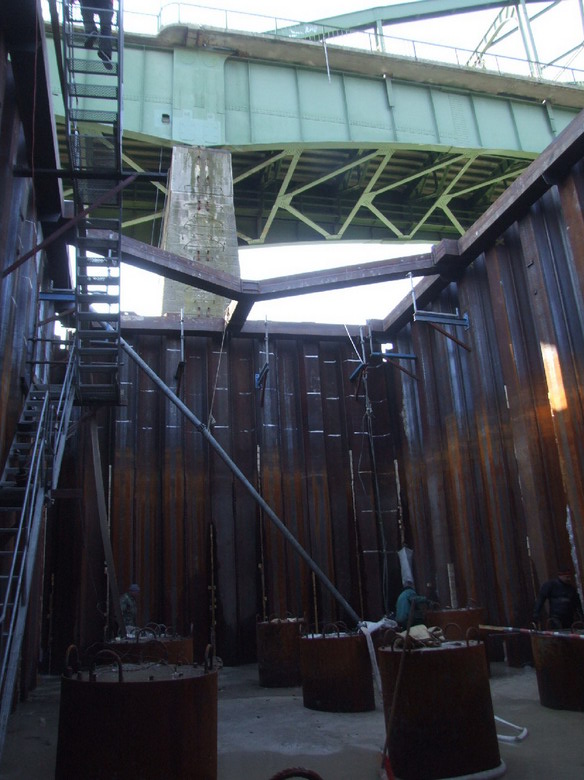

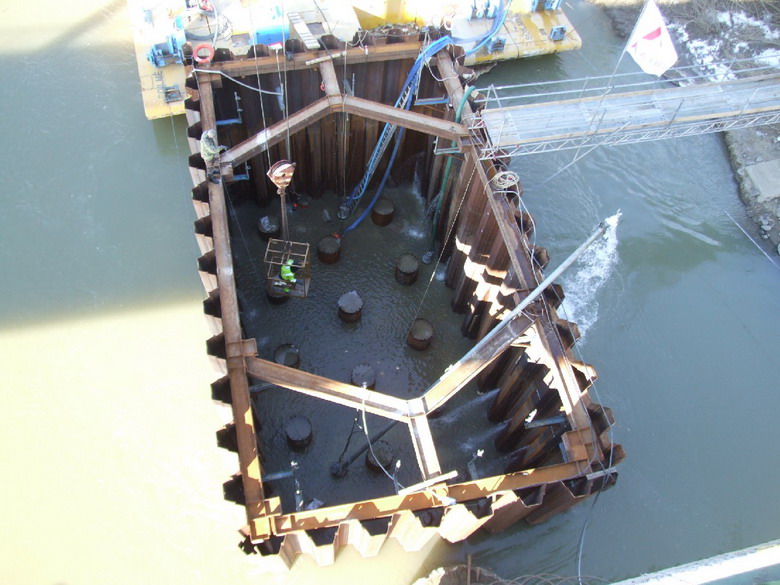

Gödör alján - cölöpfejek a III. támasz munkagödrében, több méterrel a vízszint alatt
Geodéziai mérések a szerelőtéren

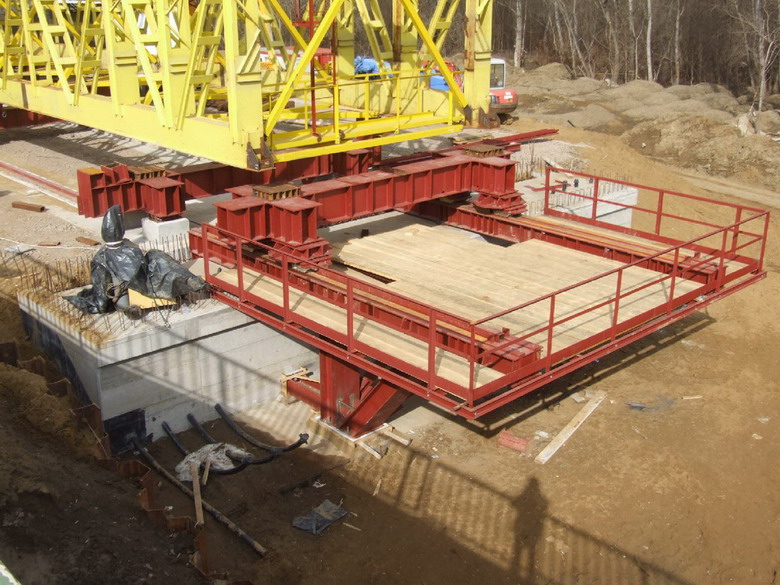

Indul a második felszerkezet szakasz összeállítása - két "C" elem a beállító padban

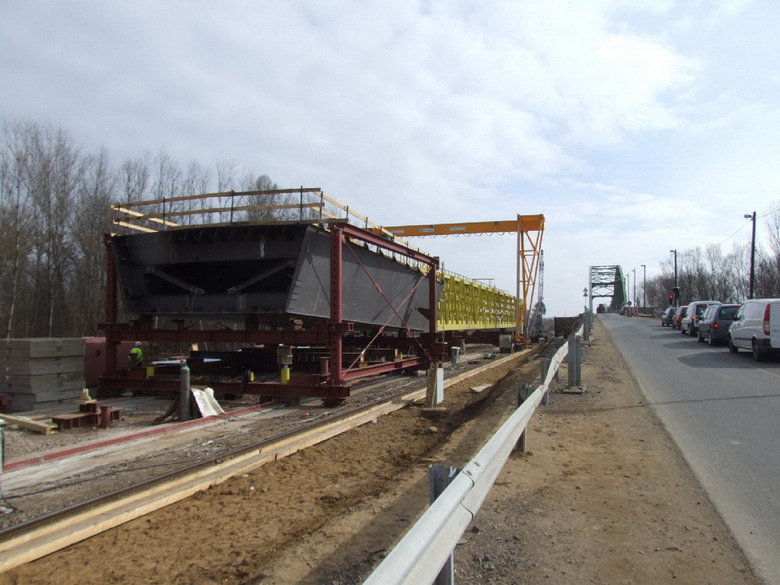

2012. március 14.

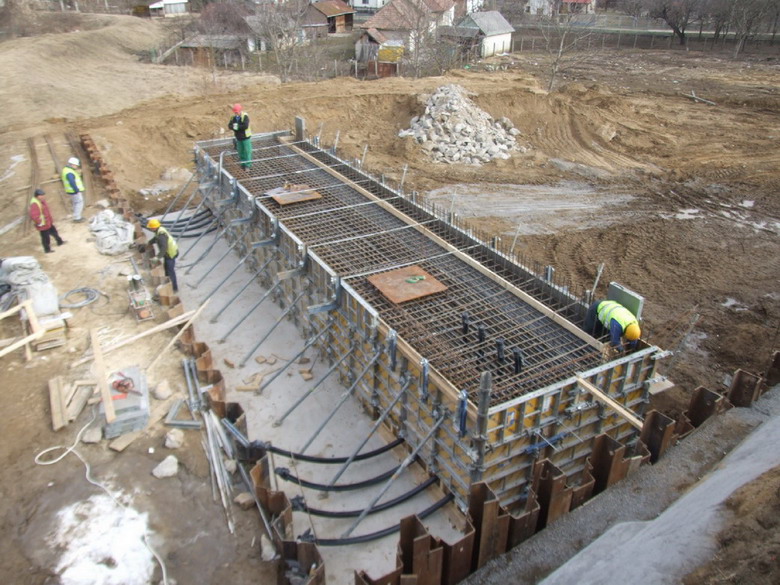

Indul a II. támasz felső felszakaszának zsaluzása és vasszerelése.

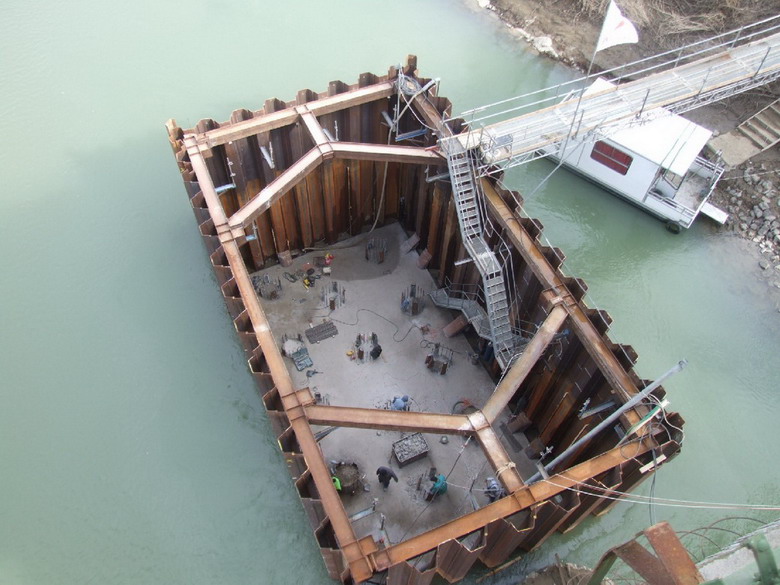

Cölöpösszefogó vasszerelésének előkészítése a szerelőbetonnal, cölöpfejek visszavésésével.
IV. jelű hídfő (Gergelyiugornya) betonra vár.
Segédcsőr indulásra kész a kezdőponti hídfő felett.
Segédcsőr és az első készre hegesztett szerelési egység.
2012. március 22.

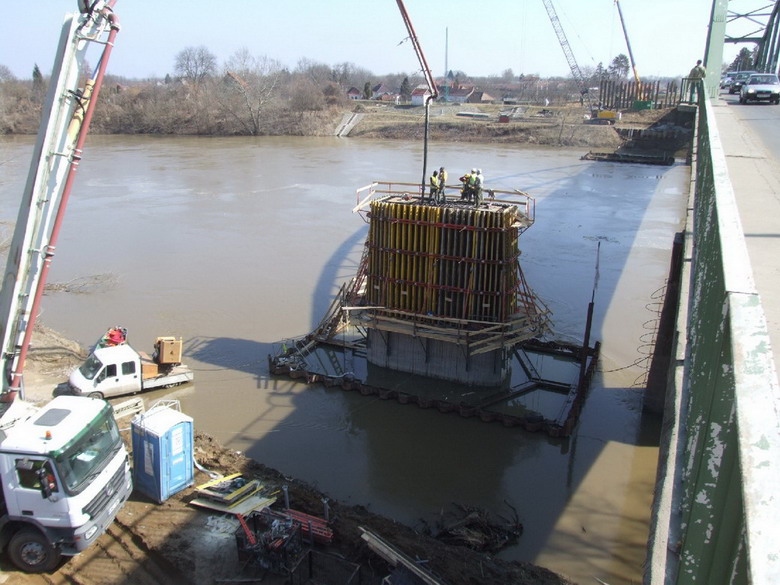

A bal parti (II.) pillér felső falszakasz betonozása egy kisebb árhullám alatt.
Eközben a jobb parti (III.) pillér cölöpösszefogó vasszerelését a Tisza hátráltatja.
2012. március 27.

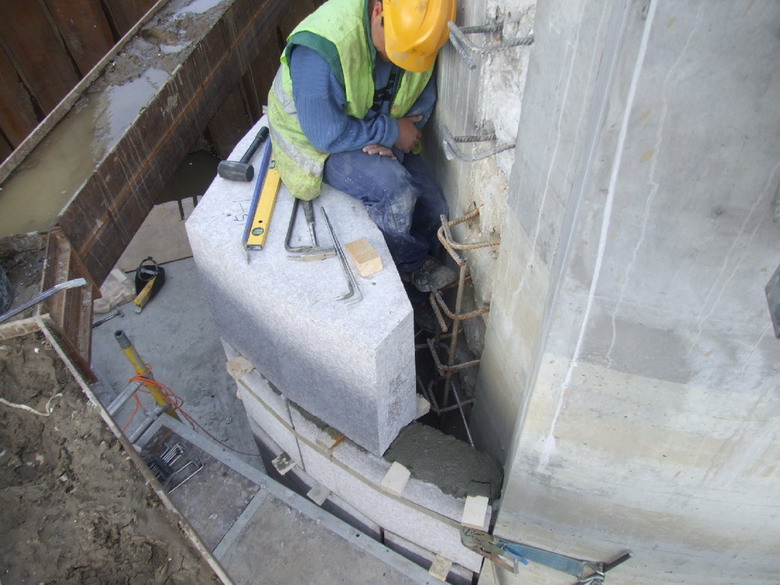

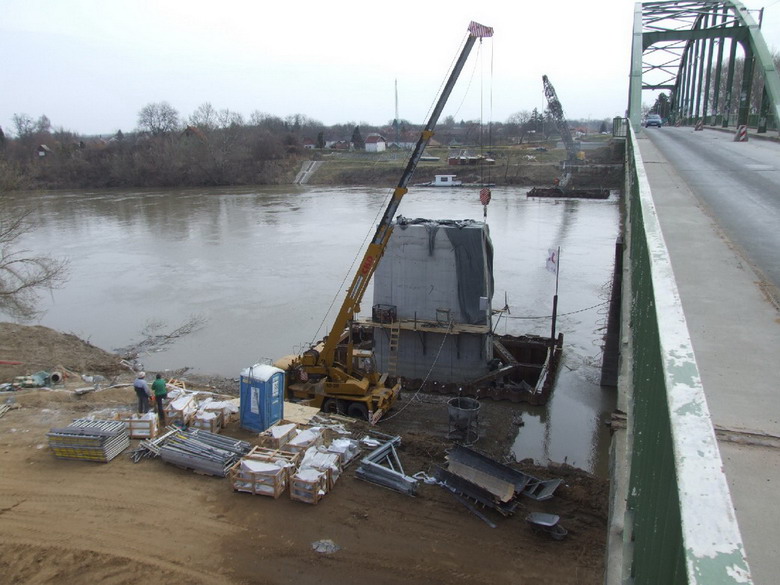

A kizsaluzott II. támasznál már a gránit orrkövek épülnek utólagosan.

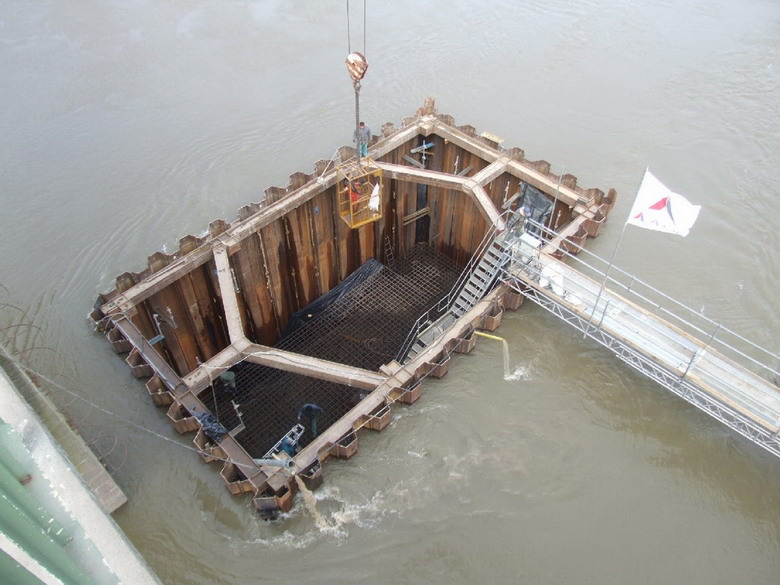

III. támasz cölöpösszefogója a vízszint alatt több méterrel.

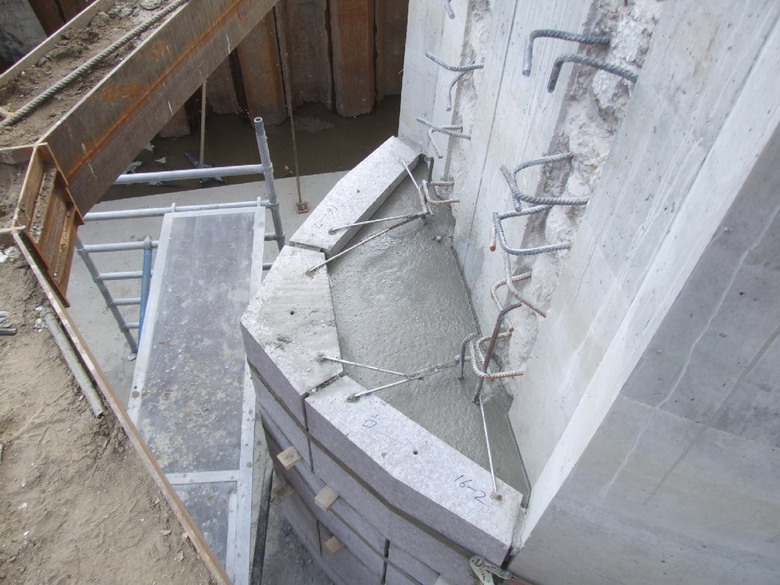

Utólagos orrkő beépítés lépései a II. jelű mederpillérnél.
